Obra de Fé: Laje do Caminho da Gratidão é Concluída

Marco Importante Atingido em 2 de Julho Impulsiona a Construção da Obra de Fé — Obra Avança com o seu Apoio

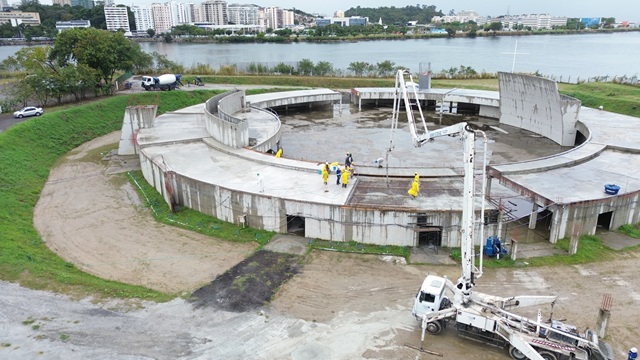

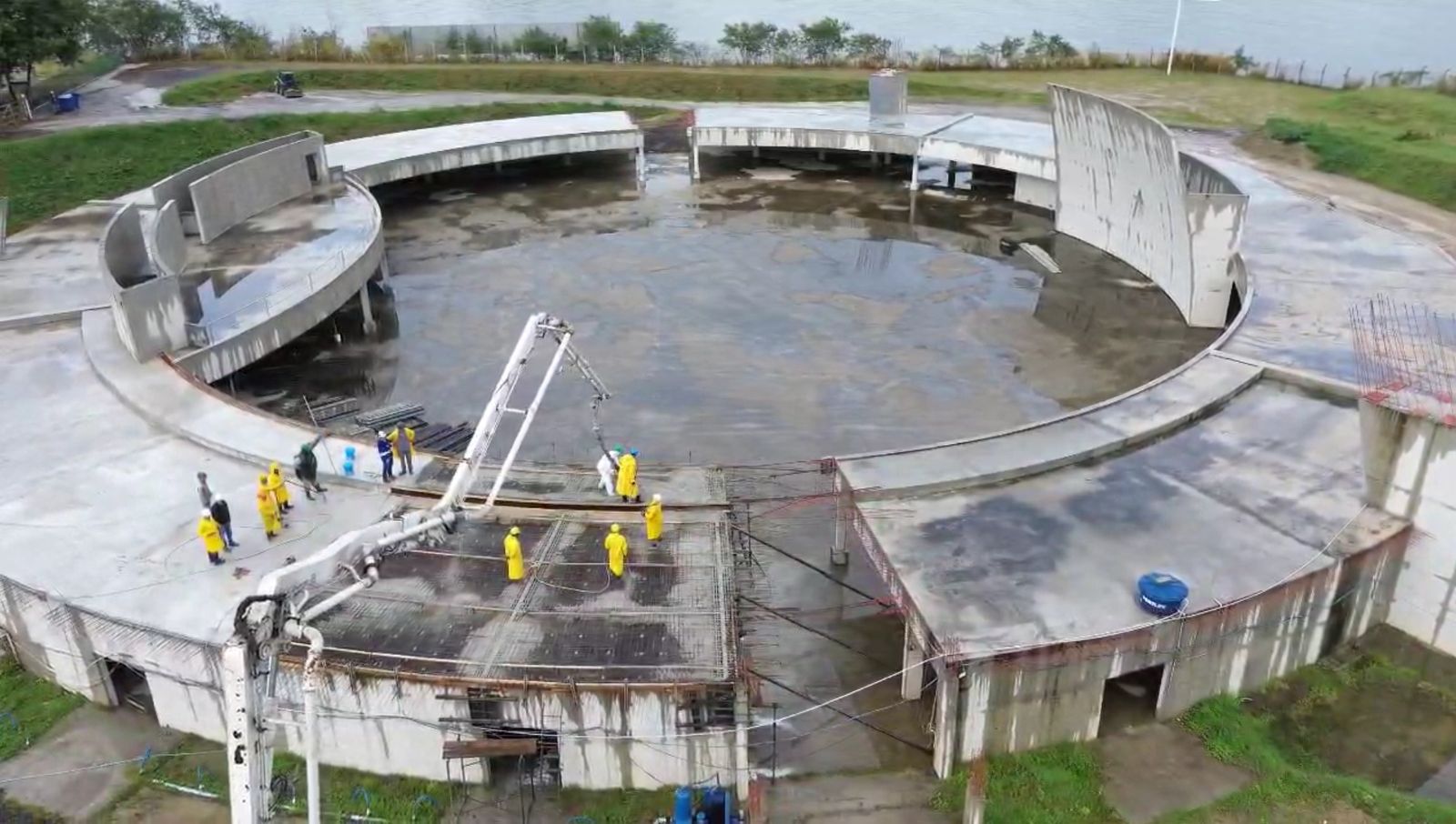

A construção da Nova Catedral São João Batista da Arquidiocese de Niterói, alcançou um marco significativo nesta terça-feira, 2 de julho, com a conclusão da laje do Caminho da Gratidão. O avanço, que representa mais um passo fundamental para a concretização do projeto, foi possível graças ao empenho da equipe de obras e, principalmente, ao apoio contínuo da Arquidiocese.

A Nova Catedral São João Batista (Nossa Catedral) está sendo construída como símbolo da fé e da unidade de todo o território arquidiocesano. Cada etapa dessa grande Obra de Fé é fruto do empenho da Igreja, do apoio das autoridades públicas, da parceria com empresários comprometidos, da colaboração de amigos e benfeitores, e da generosidade dos fiéis e colaboradores de todos os 14 municípios que formam a Arquidiocese de Niterói: Niterói, São Gonçalo, Maricá, Itaboraí, Tanguá, Rio Bonito, Silva Jardim, Saquarema, Araruama, Iguaba Grande, São Pedro da Aldeia, Arraial do Cabo, Cabo Frio e Armação dos Búzios.

De cada cidade, brota a esperança de um povo que caminha junto, sustentando com amor a construção de um templo que será casa e referência espiritual para todos. A Nova Catedral pertence a cada comunidade, a cada paróquia, a cada coração que sonha e constrói este legado para as futuras gerações.

Localizada às margens da Baía de Guanabara, a futura Catedral, projetada por Oscar Niemeyer e abençoada por São João Paulo II em 1997, promete ser um importante centro arquitetônico, cultural e espiritual, com capacidade para acolher até cinco mil fiéis.

A atual Catedral, situada no Centro de Niterói, já não comporta o número de fiéis que participam das grandes celebrações da Arquidiocese.

A nova edificação, cuja pedra fundamental foi lançada em 1999 e teve sua construção retomada em 2012 por iniciativa de Dom José Francisco, tem sido um verdadeiro testemunho de fé, união e persistência de nossa Igreja Arquidiocesana.

Progresso Acelerado e Metas Superadas

No mês de março, a equipe de execução da obra demonstrou notável eficiência ao focar na construção dos Panos de Lajes (Ls_15 e Ls_17). Realizada entre 24 e 28 de março, esta etapa superou as expectativas, atingindo um avanço real de 90%, acima da meta planejada de 83%. Este desempenho é atribuído à dedicação dos profissionais e à solidariedade dos colaboradores.

O Caminho da Gratidão, cuja montagem teve início em março de 2023 e metade foi entregue em outubro do mesmo ano, simboliza a jornada coletiva da comunidade. A conclusão de sua laje reafirma o compromisso com o cronograma e com a visão de um espaço que, em breve, será um farol de luz e esperança para toda a Arquidiocese.

A Importância de sua Contribuição

A continuidade e o sucesso da construção da Nova Catedral dependem diretamente da generosidade de fiéis, amigos e empresários. Cada doação é crucial para a aquisição de materiais, a manutenção da equipe de trabalho e o avanço das próximas etapas.

A Arquidiocese de Niterói reitera o convite à participação. A Nova Catedral é um legado de fé que está sendo construído com a colaboração de todos. Para contribuir e fazer parte desta história, os interessados podem acessar os canais oficiais:

Para acompanhar o progresso da obra e as últimas notícias, siga as redes sociais:

  • Facebook: @novacatedralniteroi

  • Instagram: @novacatedralniteroi

A Nova Catedral São João Batista é mais do que uma construção; é a materialização de um sonho coletivo, impulsionado pela fé e pela união de uma Arquidiocese dedicada.

Breve Histórico da Construção

  • Outubro de 1997 – O projeto da obra, assinado pelo arquiteto Oscar Niemeyer, recebeu a bênção do Papa João Paulo II (hoje, São João Paulo II).

  • 1999 – A pedra fundamental foi lançada com uma grande festa, mas, devido ao falecimento de Dom Carlos Alberto Navarro, um dos idealizadores, o projeto foi arquivado.

  • 2012 – A pedido de Dom José Francisco, o projeto é retomado.

  • Dezembro de 2012 – Assinatura do termo de cessão do terreno pelo Prefeito Jorge Roberto Silveira.

  • Março de 2013 – Início das atividades do Comitê Executivo.

  • Maio de 2013 – Lançamento da campanha “Nova Catedral Niterói – Uma Obra de Fé”, durante o evento “Bote Fé”.

  • Julho de 2013 – Durante a Jornada Mundial da Juventude, o projeto foi apresentado ao Papa Francisco, que também o abençoou.

  • Janeiro de 2014 – Assinatura do contrato com o escritório de Oscar Niemeyer, para desenvolvimento do projeto de arquitetura.

  • Junho de 2014 – Assinatura do contrato com Bruno Contarini, para desenvolvimento do projeto de engenharia estrutural.

  • Outubro de 2014 – Assinatura de prorrogação do termo de cessão com o Prefeito Rodrigo Neves e início das obras.

  • Maio de 2015 – Sondagem do terreno.

  • Ao longo de 2015 – Desenvolvimento de projetos técnicos de arquitetura, estrutural, instalações e ar-condicionado.

  • Março de 2016 – Terraplanagem do terreno.

  • Março de 2017 – Colocação de 256 estacas na etapa de fundação.

  • Maio de 2018 – Início da etapa final da fundação.

  • Fevereiro de 2019 – Término da etapa da fundação.

  • 2020 – Início da Etapa V – Construção da laje e suportes dos arcos.

  • Maio de 2022 – Fase final da Etapa V – Construção dos complementos das paredes estruturais (paredes do espaço celebrativo), do Caminho da Gratidão, da parede do presbitério (que chegará até 10 metros de altura) e da parede do coral.

  • Junho de 2022 – Encerramento da Etapa V.

  • Julho de 2022 – Início da Etapa VI A1 – Construção dos pilares principais de sustentação da cúpula e dos arcos.

  • Dezembro de 2022 – Encerramento da Etapa VI A1.

  • Março de 2023 – Montagem do Caminho da Gratidão.

  • Outubro de 2023 – Entrega de metade do Caminho da Gratidão, com uso estimado de 400 m³ de concreto.

  • Setembro de 2024 – Conclusão da laje do coro.

  • Outubro de 2024 – Tratamento das ferragens de espera das lajes, vigas e pilares.

  • Novembro de 2024 – Impermeabilização de oito panos de lajes do primeiro quadrante – área de 450 m².

  • Fevereiro de 2025 – Chegada do aço para as etapas seguintes.

  • Março de 2025 – Construção dos Panos de Lajes (Ls_15 e Ls_17).

  • Julho de 2025 – Conclusão da laje do Caminho da Gratidão.

Fotos: Equipe de Obras

Total
0
Shares
Deixe um comentário

O seu endereço de e-mail não será publicado. Campos obrigatórios são marcados com *

Este site utiliza o Akismet para reduzir spam. Saiba como seus dados em comentários são processados.

Postagens Relacionadas
Total
0
Share
